建设过程
2005年8月16日,中华人民共和国生态环境部同意赛里木湖—果子沟口高速公路(国家高速G405)的项目环境影响报告书,并作出批复,其中包括果子沟大桥。
2006年8月16日,果子沟大桥动工兴建,大桥举行开工典礼。
2007年6月24日,果子沟大桥完成1号主塔的第一个桩基的浇筑工作;8月22日,果子沟大桥进行承台浇筑工作。
2009年6月30日,果子沟大桥完成主塔封顶工程。
2010年8月28日,果子沟大桥完成主桥合龙工程,大桥全线贯通。
2011年9月18人,果子沟大桥完成桥面沥青铺设工作; 9月30日,果子沟大桥通车运营。
2012年8月30日,果子沟大桥通过竣工验收工作。
2016年7月29日,果子沟大桥完成荷载试验。
2017年7月28日,果子沟大桥进行桥梁静、动载试验工作。
2018年9月11日,果子沟大桥进行路面改造工程。
桥梁位置
果子沟大桥位于中国新疆维吾尔自治区伊犁哈萨克自治州霍城县,地处果子沟与将军沟交汇处、新疆北天山西部的果子沟风景区内,其桥面距谷底约180米;大桥北起蒙琼库勒,上跨果子沟峡谷,南至将军沟隧道,途经该桥线路为连云港—霍尔果斯高速公路(国家高速G30)。

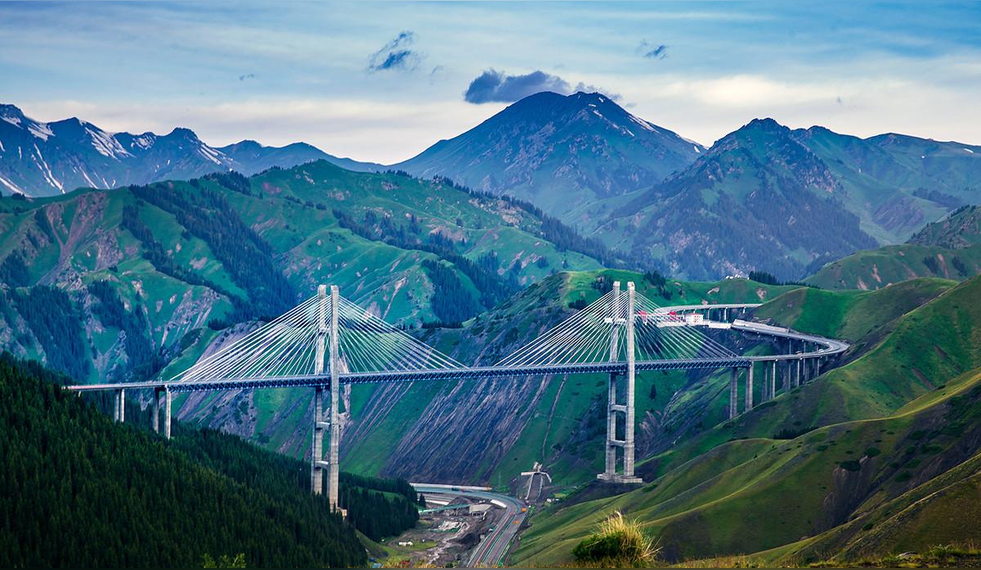

果子沟大桥全景
建筑设计
建筑结构果子沟大桥分别由主桥、主桥、两座桥塔、斜拉索、引桥组成;主桥路段呈西南至东北方向布置。

果子沟大桥呈西南至东北方向布置
| 结构特点 |
| 总体 | ①果子沟大桥采用双塔双索面钢桁梁斜拉桥方案。②主梁在边墩顶及主塔横梁顶处设置纵向活动、竖向刚性的球形支座,对主梁提供竖向约束;在主塔处各设四个横向抗风支座,分别布设在主桁上、下弦杆与塔柱之间;纵向采用液压阻尼器装置,主梁每片主桁于边墩及主塔横梁处各设置一组液压阻尼器。 |
| 主梁 | ①大桥采用钢桁加劲梁,钢桁梁由主桁、横梁、上、下平联、横向连接系及桥面系组成,主桁为N形桁架,两片主桁,采用焊接整体节点;主桁上②下弦杆采用箱形截面,每侧竖板各设置一道板式加劲肋。主桁斜杆及竖杆均采用H形截面。两桁之间设置纵向水平桁架(上、下平联)和横向联结系形成稳定的空间结构,上、下平纵联采用双交叉形,杆件采用焊接“工”形截面。③桥面系由纵、横梁及钢筋混凝土桥面板组成,钢筋混凝土桥面板支承于纵、横梁上,为单向板设计,横梁与横向连接系组成桁架式横梁,纵梁也采用“工”形截面;混凝土桥面板采用预制桥面板。④主桁结构采用Q370q-E钢材、钢桥面系、平面联结系、横向联结系等部位的钢材采用Q345q-E钢,辅助结构采用Q235-B级钢。 |
| 桥塔 | 1、2号主塔均为阶梯形钢筋混凝土框架/2构,塔柱采用单箱单室截面,采用C50混凝土,阶梯形主塔共分上、中、下三大节段,主塔基础钻孔桩,承台为哑铃形,承台顶设塔座。 |
| 斜拉索 | 斜拉索采用双索面平面扇形布置,为低松弛镀锌平行钢丝束拉索体系,索体采用双层HDPE防护;两端采用冷铸镦头锚具,梁端为固定端,塔上为张拉端。斜拉索减振采用内置橡胶减振块及PE外面表面设置防风雨振螺旋线,同时设置体外减振器。 |
| |
设计参数
果子沟大桥全长700米
果子沟大桥线路全长4.4千米,大桥全长700米,采用(170+360+170)米跨径布置,其中主跨360米,梁上索距12米,塔上索距2.1米,桥面全宽26.93米。上层塔架高133.5米,中塔柱高 38米,下塔柱Z1、Z2号塔分别为38米、44米, Z1号塔全高209.5 米, Z 2 号塔全高215.5米;塔柱顺桥向宽7米,横桥向中二横梁以上部分宽4米,以下部分宽4.5米,中层塔墩顺桥向宽8米,横桥向宽5.5米,下层塔墩顺桥向宽9米,横桥向宽6.5米,上横梁高4米,其他横梁高4.5米;Z1、Z2号主塔基础均设24根直径2. 5米的钻孔桩,桩长分别为30米、55米,桩中心间距6. 4米,平面尺寸为(49.1×23.2)米,承台厚5. 5米,塔座厚2米。斜拉索钢丝束直径为7毫米,钢丝抗拉强度标准值为1670兆帕。
| 技术标准 |
| 公路等级 | 高速公路 |
| 设计速度 | 80千米/小时 |
| 车道设置 | 双向四车道 |
| 荷载标准 | 公路-Ⅰ级 |
| 坡度系数 | 纵坡:2.445%(最大) |
展开表格票价票制截至2016年7月,果子沟大桥为连云港—霍尔果斯高速公路(国家高速G30)组成部分之一,其收费标准按该高速要求进行收费。
通行事项2016年7月28日8时至22时,果子沟大桥进行检测工作,将间歇性交通管制,检测期间车辆注意绕行。
技术难题
果子沟大桥果子沟大桥建设克服多个困难主要的建设难题及特点为:
1、地形高差大,山高坡陡,地势险峻,便道的施工难度大且造价较高;
2、既有公路线形差,坡度大,病害多,运输条件极为困难;
3、果子沟大桥穿越著名的果子沟风景区,环保要求高;
4、果子沟大桥施工场地狭窄,大量的桥梁构件预制场地及其他施工场地难以布置;
5、冬季漫长,气温严寒,混凝土施工需采取特定措施,冬季混凝土施工质量难以保障。

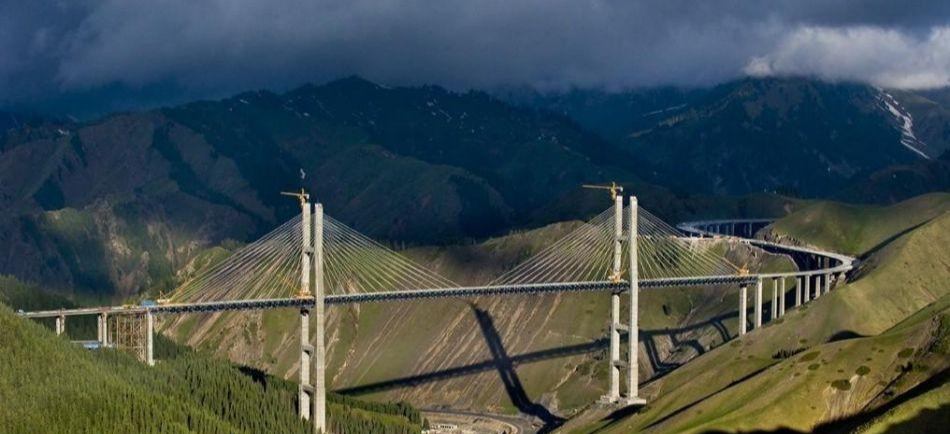

果子沟大桥桥塔图1
1、根据果子沟大桥复杂地形、复杂气候、脆弱生态、风景区景观要求、有效工期短、施工场地狭窄等建设条件,果子沟大桥选择钢桁梁斜拉桥作为实施方案,较好地解决了山区地形构件运输、梁体架设问题,体现了桥型选择与建设条件的紧密结合。
2、果子沟大桥钢桁梁与混凝土梁比,结构受力明确,恒载小约一半,抗震性能好,适合桥址处较高的地震烈度; 其具有良好的透风性,抗风性能好,适合桥址处复杂的风环境,其杆件小型化,采用工厂制作,运输、吊装方便,不受气候影响,安装速度快,施工期间风险小,工期、质量易保证。
3、果子沟大桥钢桁梁采用整体节点技术,外观整体线型流畅,整体性强,零件少,现场安装工作量小,较好地适应了工期要求。
4、由于山区缺少气象资料,桥址处设立临时观测站,观测数据与临近4座气象观测站同步对比分析,推导出桥址处气象参数,并利用数字地形对风场计算分析,推出果子沟大桥风环境参数,对其结构进行动力特性分析及节段模型和全桥模型风洞试验,摸清大桥的抗风性能。
5、由于地震烈度及桥梁高度均较高,高桥的抗震性能是选择桥型的重要因素,果子沟大桥针对多种桥型结构及抗震措施进行过专题研究,其研究成果直接应用于施工图设计。

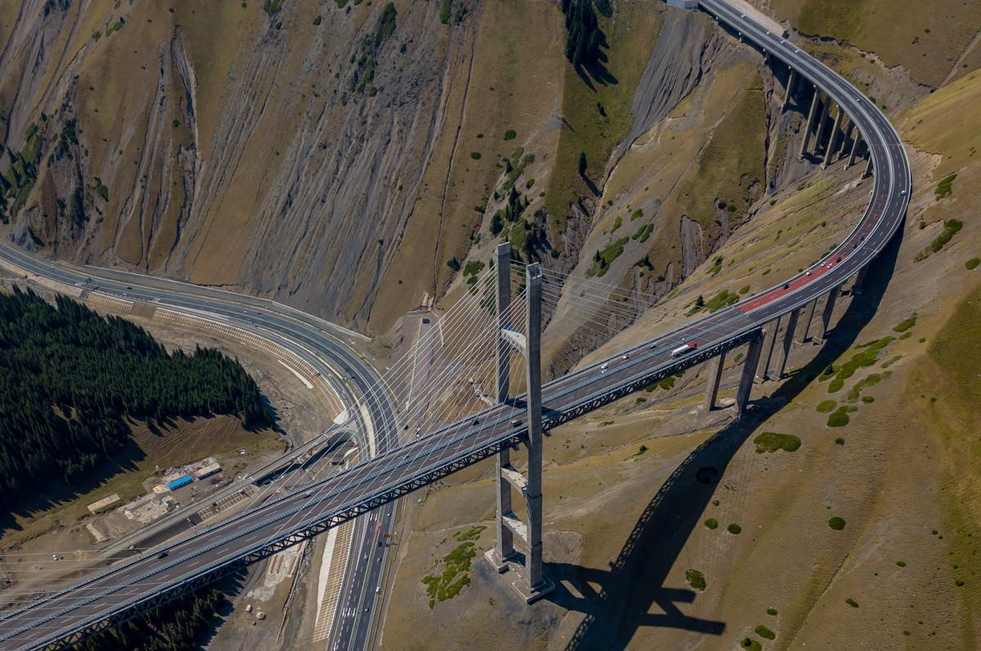

果子沟大桥桥塔图2
6、果子沟大桥处于果子沟风景区,桥梁景观要求高,而斜拉桥主塔景观起至关重要作用。本桥主塔桥面以上高度低于塔墩高度,实属罕见,设计采用阶梯造型,视觉在高度方向进行分割处理,取得了较好的景观效果,具中国国内独创性。
7、由于钢桥面铺装具有施工工艺复杂、使用环境要求高、运营期容易损坏等特点,果子沟大桥桥面系采用预制混凝土板,较好地避免了多个问题,提高了桥面铺装的耐久性及行车舒适性,其主桁合龙位置多,合龙位置有2根下弦杆、2根上弦杆、2根斜杆,共计6处,设计采用弦杆通过竖板上长圆孔和圆孔来实现精确合龙,斜杆通过现场投孔来实现半精确合龙,该合龙工艺具公路行业独创性。
科研成果| 技术名称 | 所获奖项 |
| 《高寒复杂地质区域高速公路建设成套技术及工程应用》 | 2013年度新疆维吾尔自治区科学技术进步一等奖 |
荣誉表彰| 项目名称 | 所获奖项 |
| 果子沟大桥 | 2008年度新疆交通建设安全文明施工“优秀项目” |
| 2009年度新疆交通建设安全文明施工“优秀项目” |
| 2011至2012年度中国交通建设品牌工程 |
|
文化特色
2016年6月1日,“伊乌客运游”观光巴士开通运营,沿途经过风景独秀的果子沟大桥,给出行的旅客提供不同的旅途享受。
重要意义

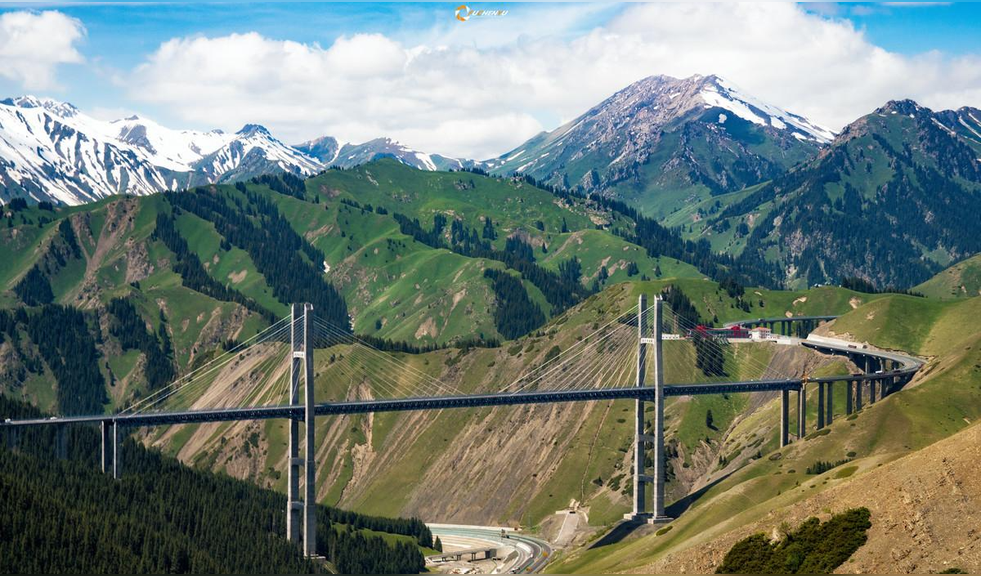

果子沟大桥远景
果子沟大桥作为新疆第一座斜拉桥、第一高桥,是新疆最大最重要的桥梁,同时也是全国首座公路钢桁梁斜拉桥,它集新技术、新结构、新工艺、新设备“四新”于一身,是新疆公路建设史上一次重大突破。在新疆首次使用大体积混凝土温度控制技术、塔梁异步施工工艺、液压爬膜、自行式移动模架等国内领先技术,为山区高速公路施工积累了宝贵的经验。该工程建成通车后,将解决伊犁河谷的出行难问题,使伊犁州直能够全天候通达乌鲁木齐,对边疆地区的稳定和经济发展具有重大意义。
沟大桥在设计施工中秉承“以最小限度破坏、最大限度的恢复”的环保理念,在克服地质灾害频发影响通行的同时,边施工边进行环保恢复工作。建成的大桥桥身与果子沟的美景浑然一体,将为果子沟国家级风景区再添一道美丽风景线。[1]
